【DAY 053】全屋铺贴规划,地砖铺贴3 g% k8 d& O. m' ^2 k
) W+ v) z+ i4 P5 n
大家国庆快乐!!难得国庆所有客户都放假了,终于可以安安静静地装修了。
5 v2 }3 S/ G0 Q3 D7 _. r" I, F5 K3 A
! o9 o, w6 { n' | Z
+ b$ \8 O9 x$ `9 e7 q全屋铺贴顺序(全部是重点). t5 }" o2 Z* p" V; z! D+ p5 {
关于铺贴的先后问题,有以下要点:
" h0 b. Y; y- h0 E% b8 c: d( o1. 无地漏的空间(不需要排水的空间)地砖要水平铺贴;而有地漏的空间(需要排水的空间)地砖要倾斜铺贴。

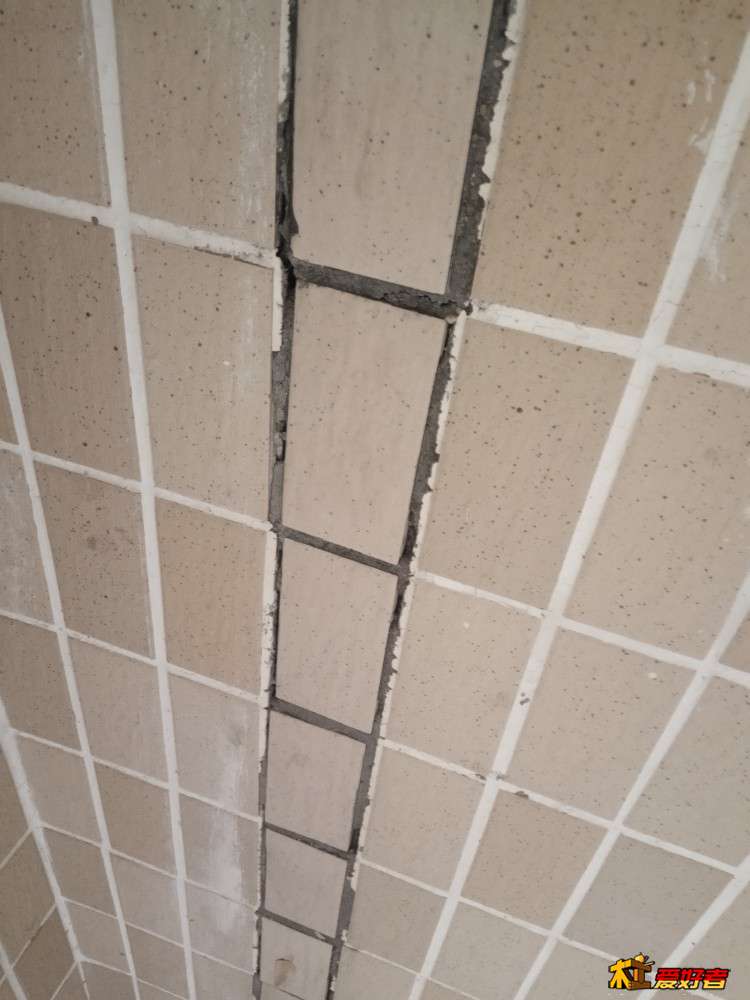

- j4 o3 U8 q$ j) G! v7 P, G2. 无地漏的空间,先贴地砖后贴墙砖;有地漏的空间,先贴墙砖后贴地砖。这是为了能横平竖直地贴好最底下的一行墙砖。举个反例,如果卫生间地面瓷砖不平,则底下第一行的每一片墙砖都必须切割以匹配地面的倾斜度,是极度费工的!
- |( X$ V X4 r: C8 x3 K3. 铺贴前要考虑所有门槛的高度,避免砖贴太高挡住门,或者贴太低埋不了水电管。一般以大阳台推拉门为准(因为这堵门最宽),在某些门口高度差很明显的时候,可以用门槛石过渡,或者局部倾斜铺贴。7 E" u' j+ K% U! v
4. 铺贴顺序,一般从客厅地砖开始(以大阳台推拉门为高度标准),过道与客厅是同一水平;接着以过道的高度为准,铺贴各个房间和厨房(在我的方案里,地砖与厨房是同水平)的地砖;接着铺贴卫生间和厨房的墙砖;最后铺贴卫生间的地砖。0 O9 @) E! p/ H3 u7 C' P
; N9 l5 n5 |% z( E1 F# D
地砖铺贴
5 [* x: e- K$ b8 U/ ~从以上的全屋铺贴方案看,我最先要贴的,是客厅,以及与客厅同一水平的过道和厨房。以下是步骤。7 Z( c2 ^. `) b

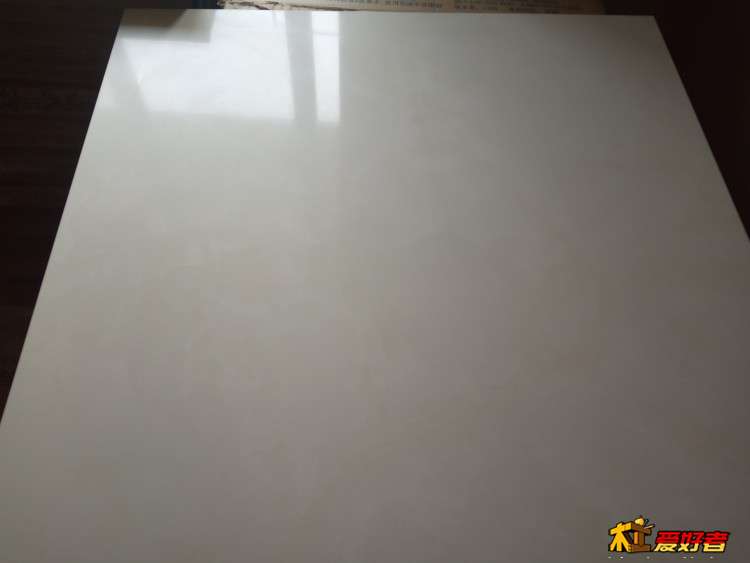

$ y. j, D% R* e6 D& ^" Z2 f8 q7 x1. 测量高度差: B6 l- W3 c- K6 d7 P
必须用到激光水平仪。现在,我要以阳台推拉门的下滑轨为标准高度铺贴,所以我要看看客厅的其他位置如果贴了砖是否会高于滑轨。
, q0 u+ _- |0 A" z
1 \5 R' J- \8 Q. o我的做法是:3 ]1 K; K8 @! J+ i1 ^' x$ N$ m

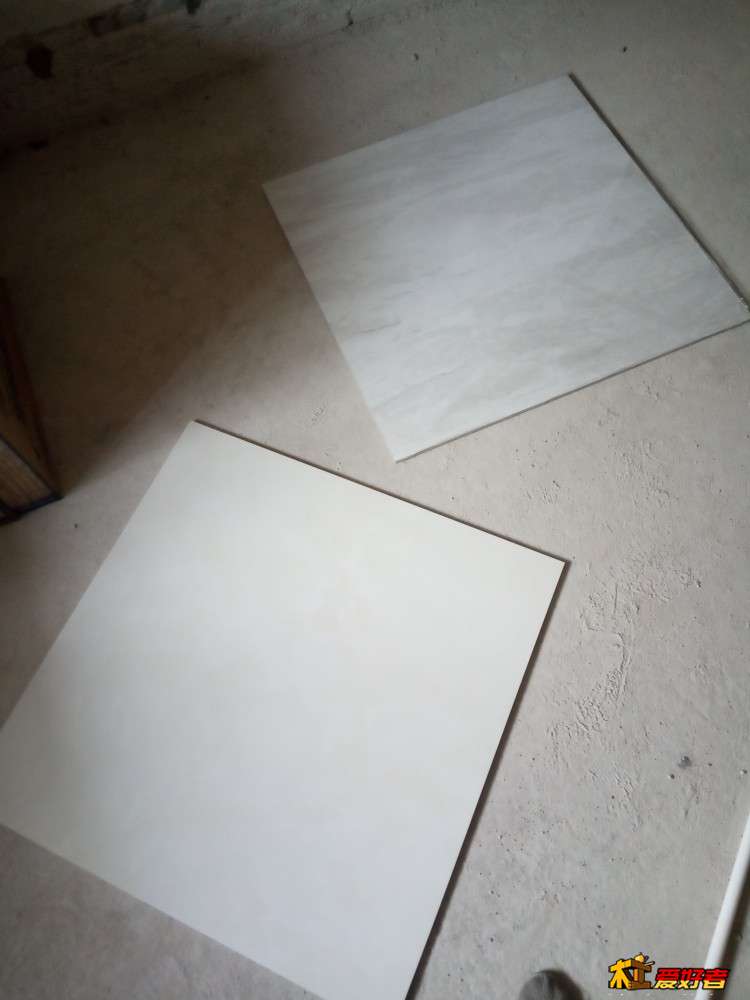

1.1 将地砖平放在地面(注意不是铺贴),使得这块砖与门口对齐(就跟铺贴后一样)。6 N3 ^) y$ ^% ~4 ~
1.2 使用废电工管或水管(白色),用黑色笔标记好激光照射的位置,端口平滑,能够竖起来。
! q( ?" w w- T7 h5 A5 V5 H* Q! b1.3 将此水管立在这块砖的四角,并且四次都让标记与激光重合。此时就说明这块砖是一个标准的高度平面了!我叫它标准砖。
0 A1 Y* r% ^% \& _1.4 将激光水平仪放在标准砖上面,调整激光水平仪的高度,让激光与标记重合(必要时重新画一个标记);
. [. i( J& A8 j+ y6 q: w1.5 将水管放到客厅所有比较高的地方,让标记与激光重合,此时水管底下的一端,就是与标准砖同一高度,这也是客厅铺砖后的高度。! ^3 q5 D( a+ _4 V( ]( T) L
, C: P* M+ O0 ?* g' y

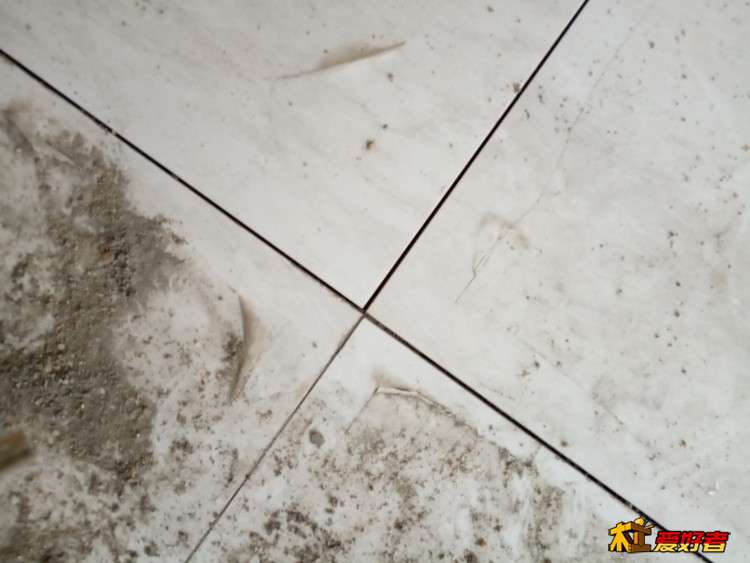

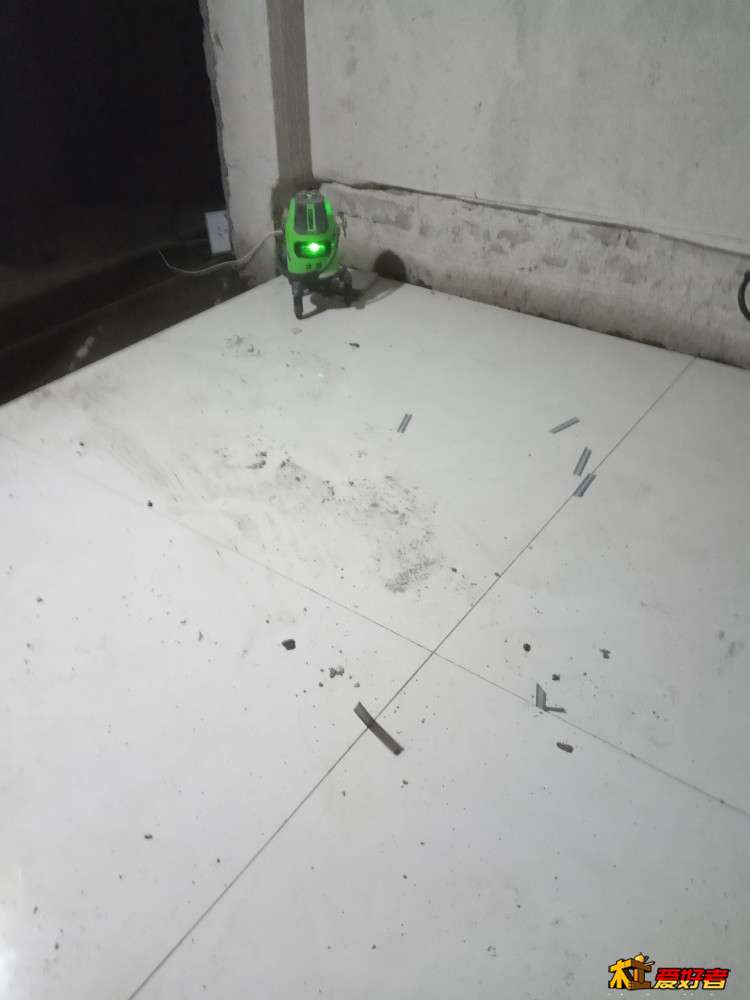

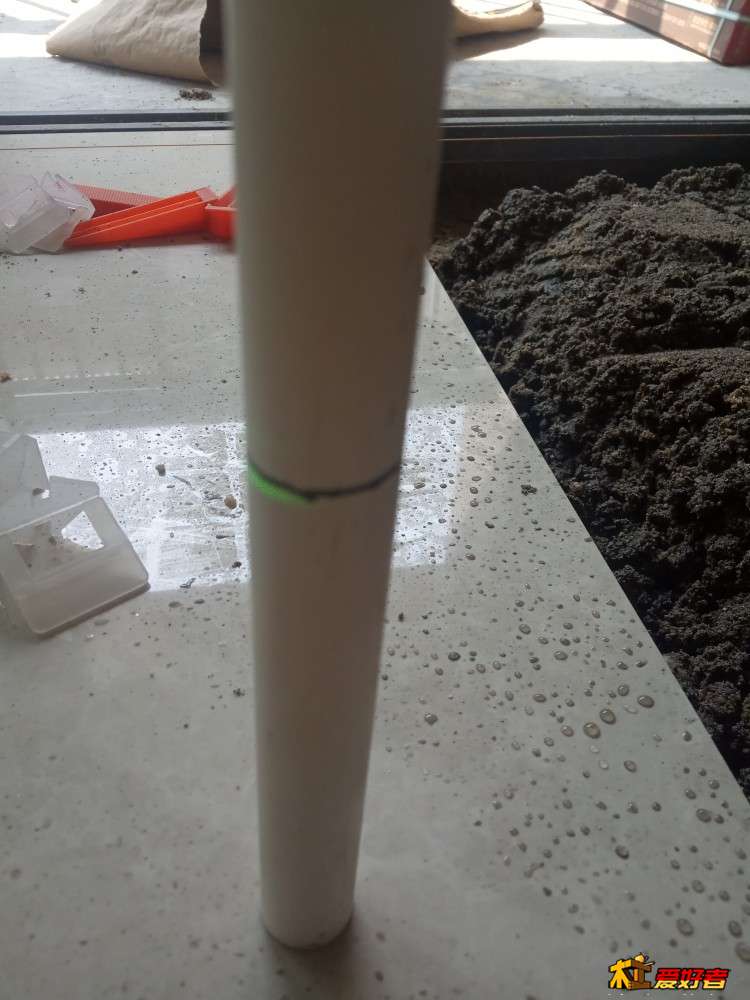

9 C) e" L9 s1 ?! n6 ]+ w(通过标记立起来的白色管来辅助判断高度)1 E) j9 m# b' M. O6 t

3 t' t# g3 M1 I8 |: f- s6 _! e3 t测量后我知道了标准平面的高度,足够贴好所有地砖,但由于此高度高于入户不锈钢门(外门),所以我需要在门口设置门槛石作为过渡。
$ n/ i$ K0 e+ ]. R2 f- C6 b2 u k8 f" k, u
2. 测量离墙距离和拉线5 C; R4 G! s% D5 z" n, s& _0 F. j
我在贴地砖的时候,不会直接挨着墙贴。因为一来,墙必然会有些许高度不平,使得砖错位。二来,因为客厅还会贴墙砖,突出墙面,会盖住一部分地砖。/ l* | w% T' d
" C$ E: C: V( E. D! N& M9 o+ {1 i那么到底以什么为参考来贴呢?
1 m) i" ?1 N$ W! Y
1 }8 ]" v f0 b: |+ D0 G我的做法是先拉一根与推拉门滑轨平行的线,此线离墙1.7cm。然后在另一面墙再拉一根线,离墙面也是1.7cm。如下图。8 m0 W7 P$ ~/ I4 p, B& V; q s* j
" X4 _) M9 r! O

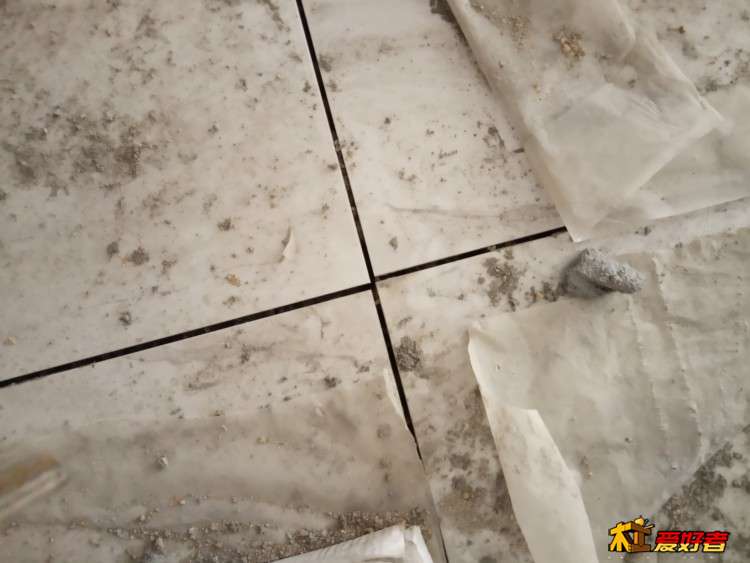

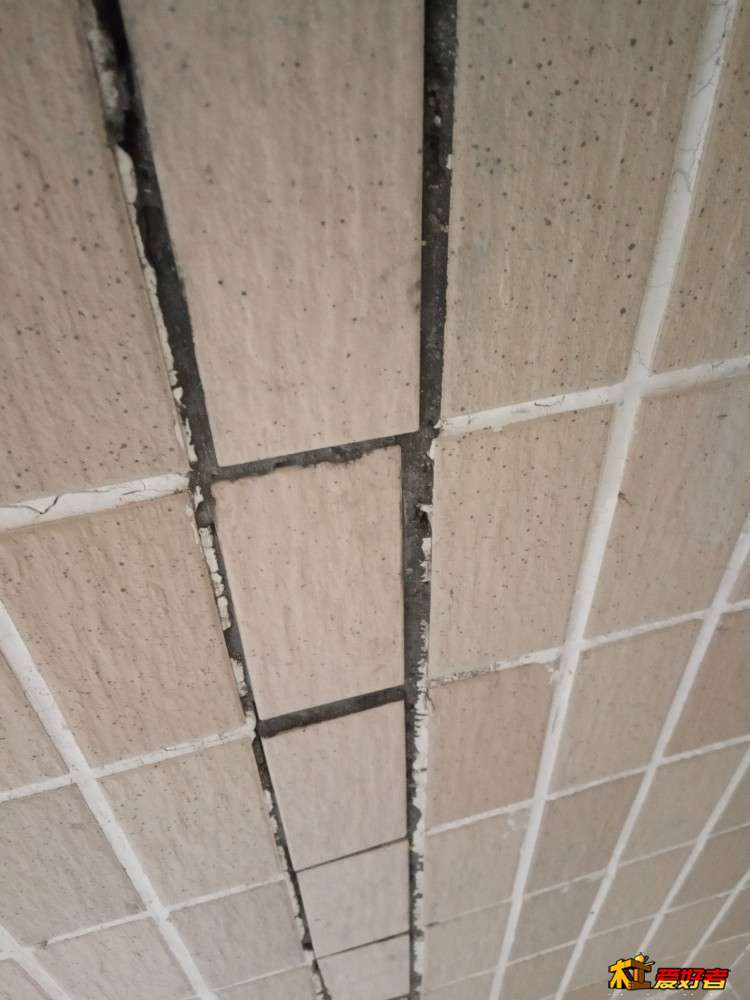

8 J0 r, t7 T0 s" `7 {' {

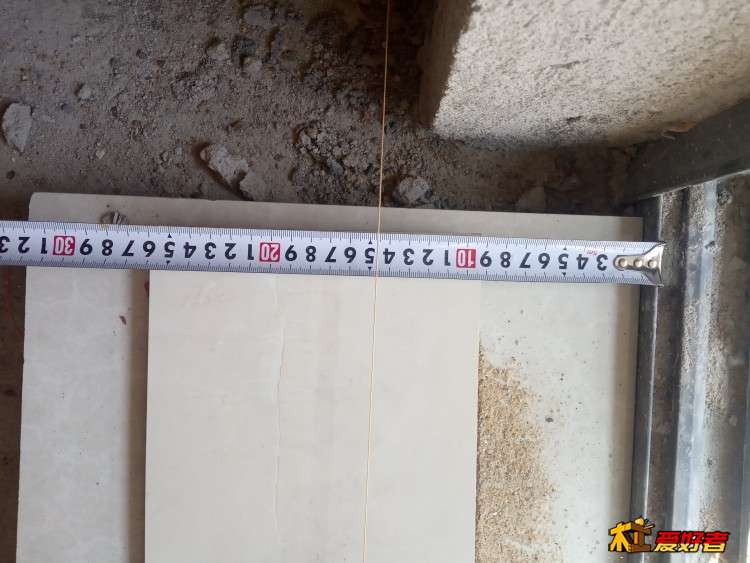

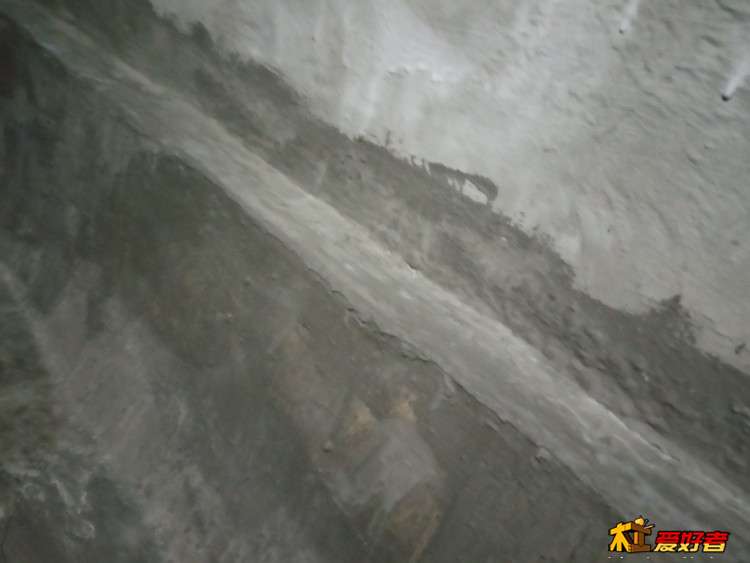

D7 t: c$ D& l, L( s(这根线必须与滑轨平行,水平距离要相同)5 w) d# b+ S7 B5 V1 N$ Y! M
; w. D7 b& ]1 h
' Q! v, Y; ]! }( c: G( i' ]0 J

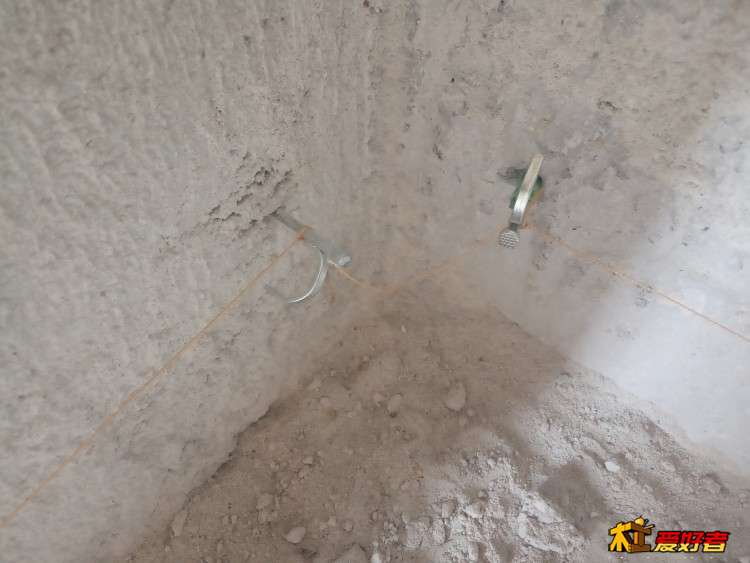

(打钉拉住)
# S+ ~% ?8 Z2 Y; z4 X3 p( q. K% f+ J1 H8 g/ s1 C$ R9 w
3. 铺贴第一片砖" e7 _+ Y9 q' C& g! T
此时的两根线理论上应该是90度角的,然而用800*800的砖试铺的时候,发现实际上砖的边缘不能与两根线完全重合(大概有1-2mm的误差),这时我就要作出选择以哪一根作为标准来贴了。我犹豫了一下,也尝试做一些微调,最终选择长一些的一根线为标准。因为这一根线决定了第一行砖的位置。从而决定其他砖的位置。
1 [! S9 ?* e1 n$ ]0 K& M
$ \; H: R) G7 j; k5 ^水泥工的操作就讲得简单点吧,顺序是8 G: N0 {% a0 s- h* ~0 w9 O1 B
3.1 地面清除垃圾,充分润湿$ q, ]+ l5 B! b: m

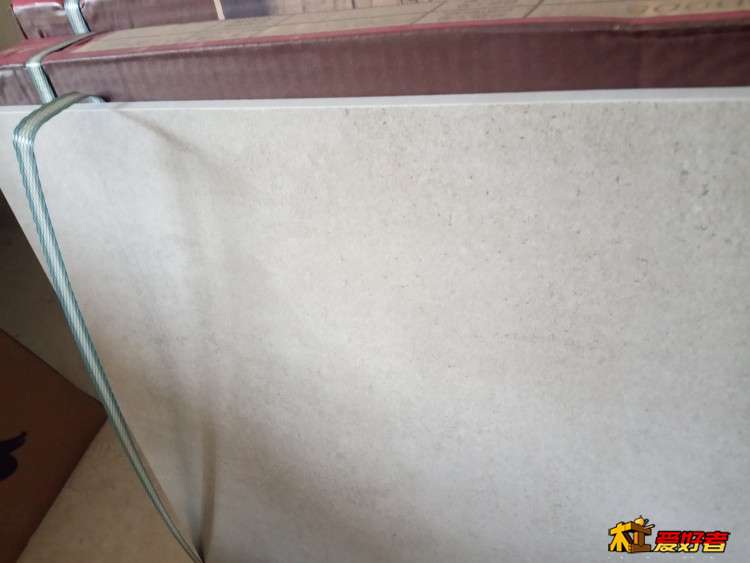

3.2 用 沙子:水泥 比例是 3:1 的砂浆干铺,(砂浆里的水分要少,松散,但用手捉起来捏紧勉强能成团不散),用灰刀稍微刮平(注意不要压实),使得砂浆各个位置的水平高度低于标准高度一块砖的厚度(如果砖厚1cm,那么砂浆的高度就低于标准高度1cm)。保险起见,最好用轻一些的瓷片在上面试铺,发现有明显空鼓的地方要放些砂浆填充。
! y0 }/ ?/ {% p8 z

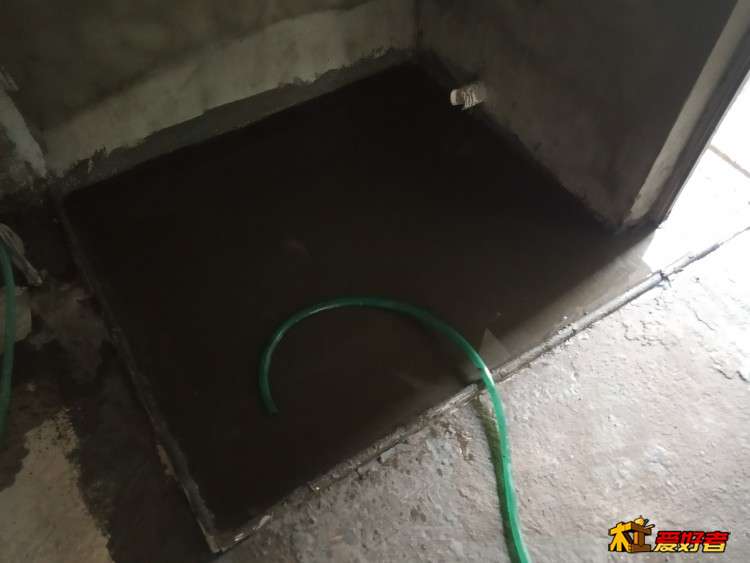

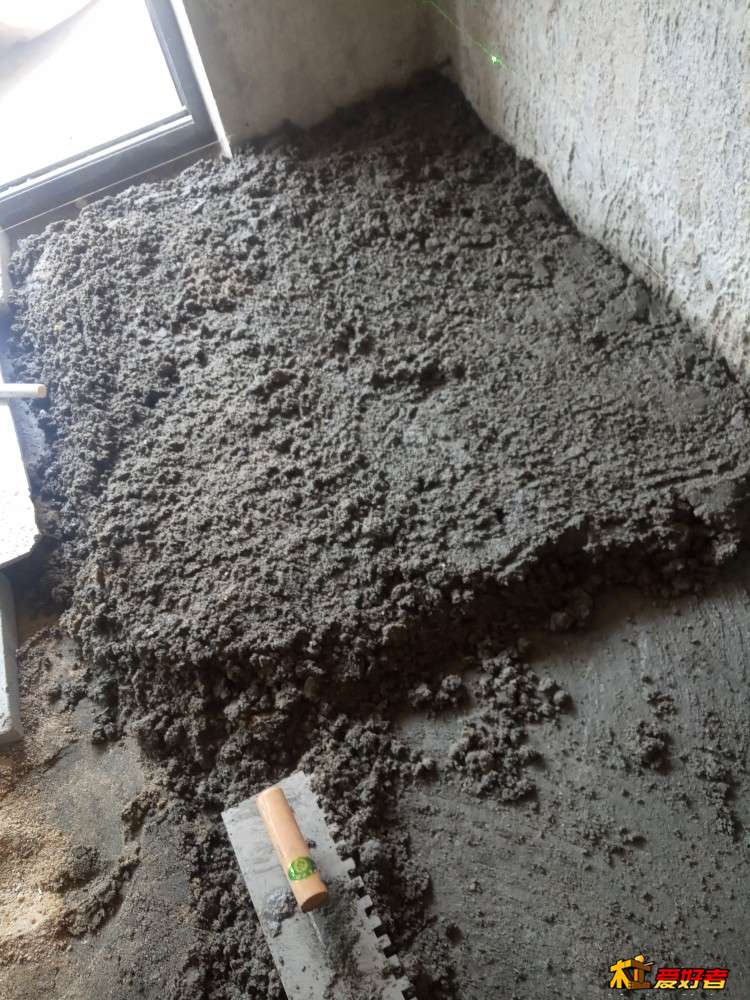

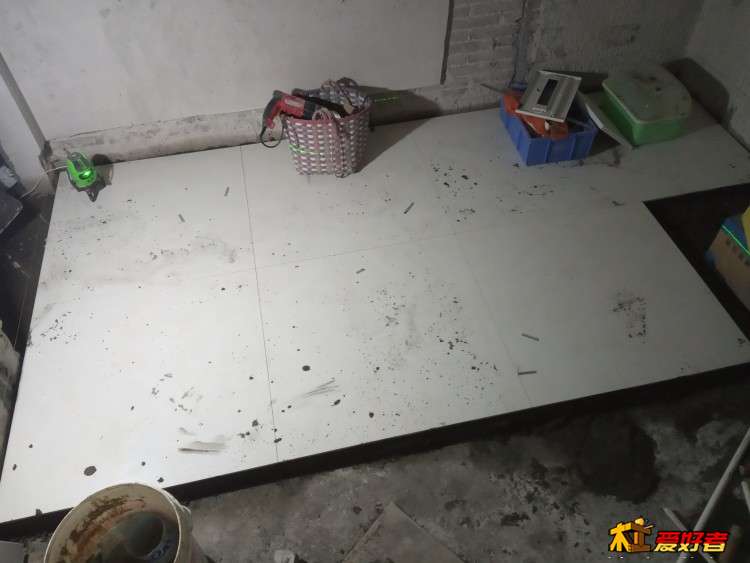

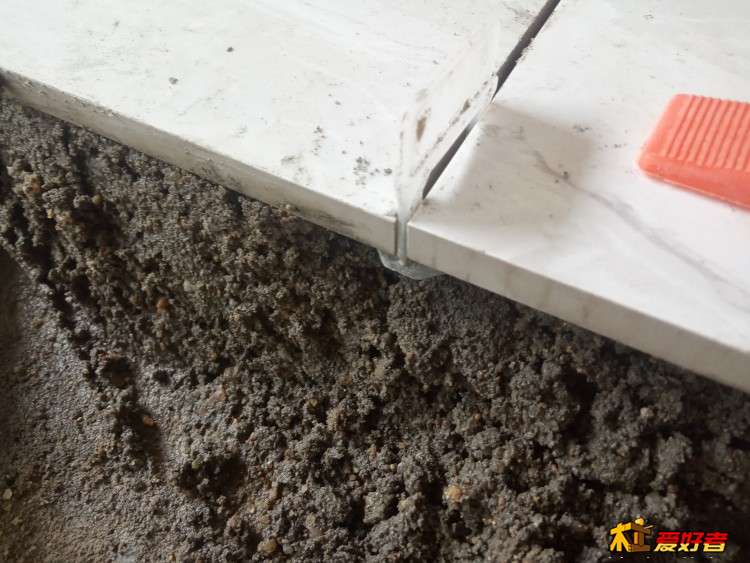

) M, a8 r8 Z: I) ]; Y5 u, _3 N(砂浆干铺,要稍微找平,低于标准高度一片砖的厚度)
% S& d2 B0 t" b* r/ n' F2 j5 ` G# D

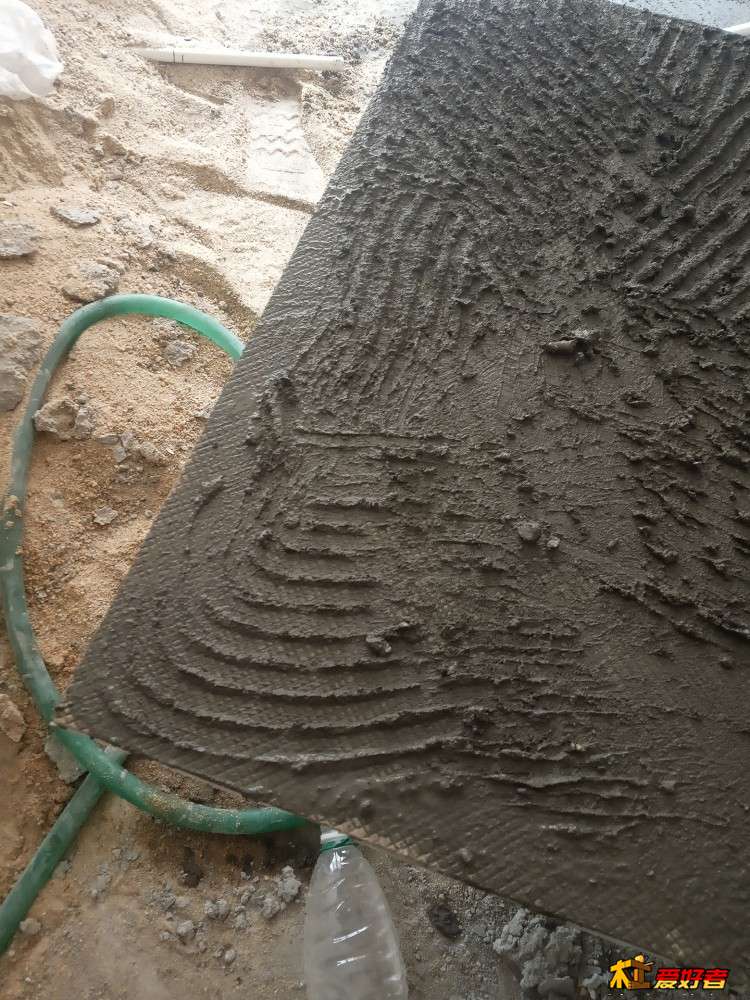

4 O) L E: y Y/ m4 f W8 `3.2 用1:1 的砂浆,或者瓷砖胶,刮在地砖的背面,厚度0.5-1cm
" ~. L7 H+ u6 j" w6 J/ U! S1 q

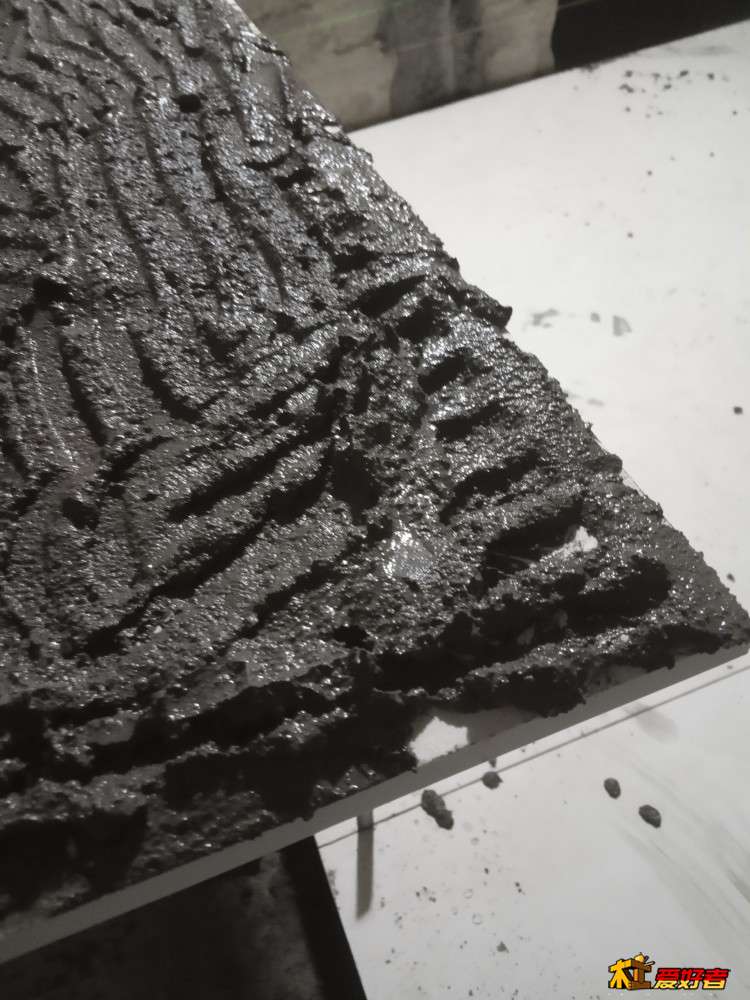

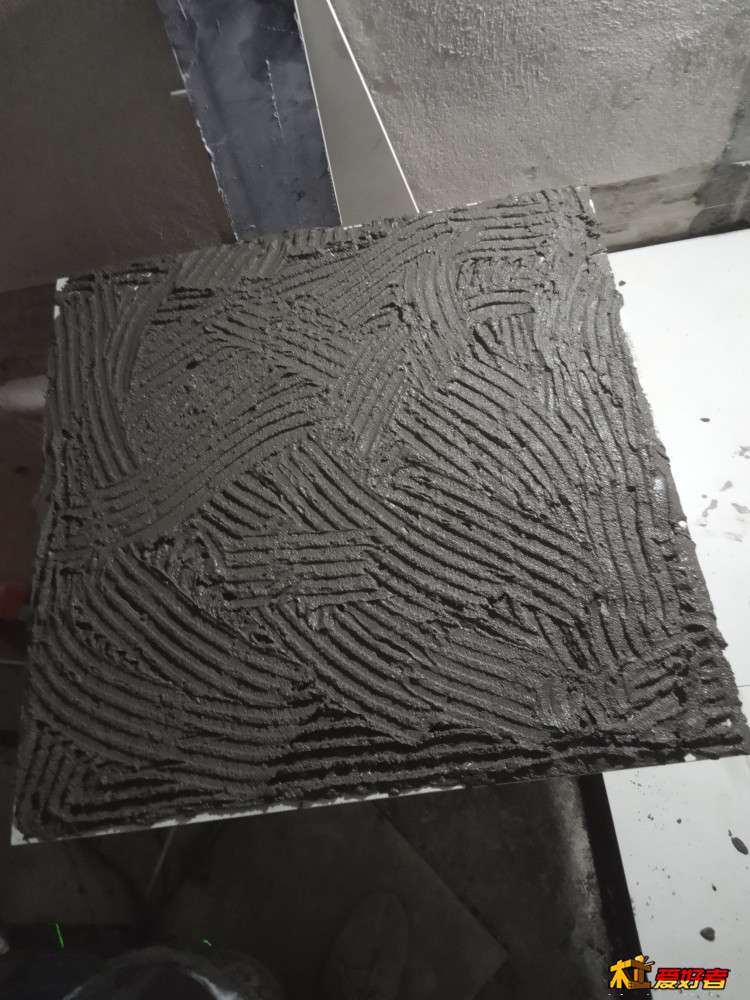

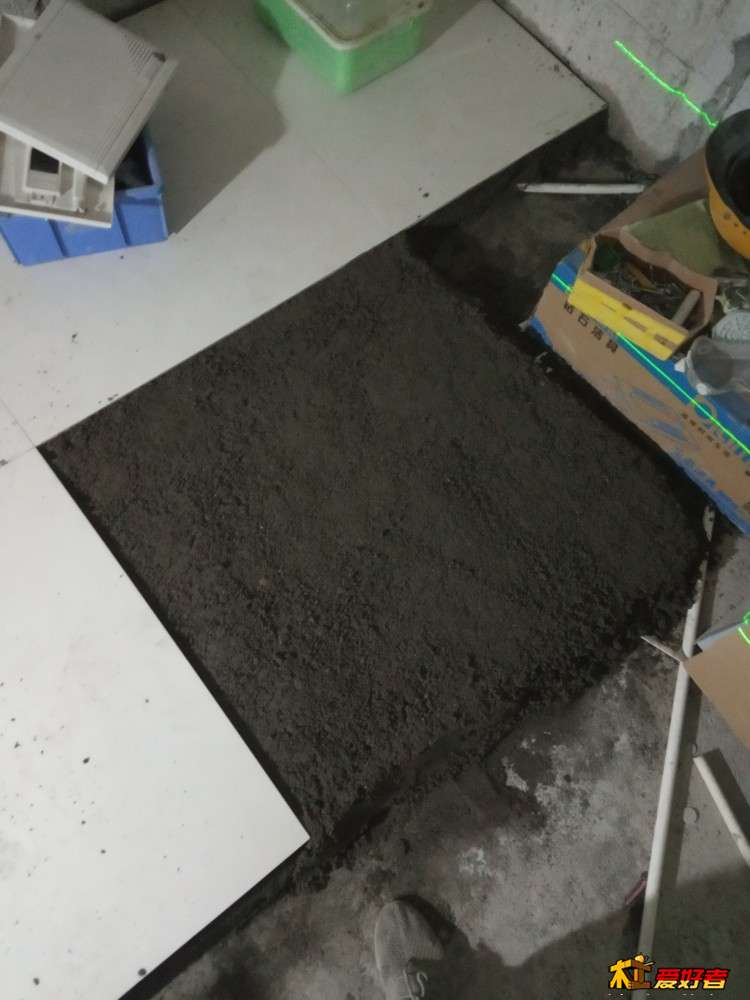

1 V5 W3 `: W y8 Z(此图操作错误,刮得太薄而且不均匀,凹槽的地方很容易空鼓)* f6 k' J1 p# U8 y* k% ? N' X6 z
+ N1 D! g1 z$ N0 Y- Q

3.3 将砖平铺在砂浆上,注意砖面图案方向和完整度(如崩边)。用胶锤敲侧面,调整砖的位置,使得砖的一边与拉线完全重合,并且尽量与另一根对齐。位置定好后,用胶锤轻敲砖的中间部分(不能敲边缘),慢慢使砖向下移动。用激光水平仪和立管为辅助,微调,使得砖与标准砖处于同一高度。3 \5 F; v" H- q8 u
. v, f: N: x1 J+ a* b

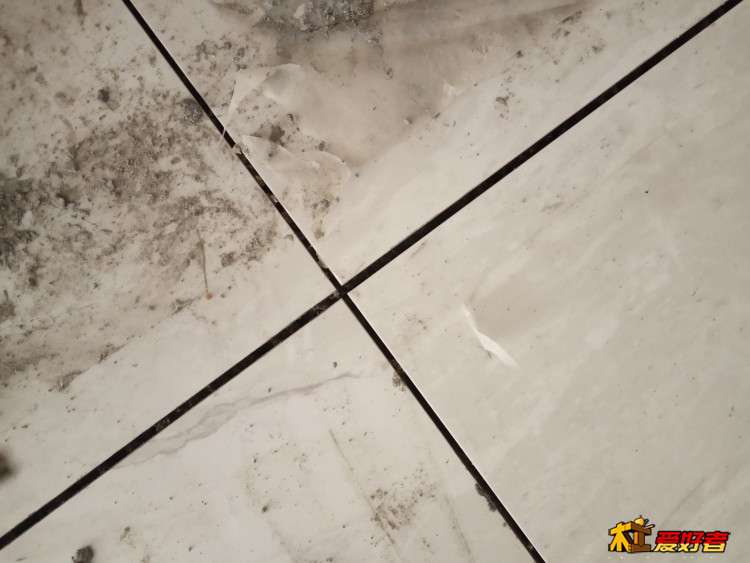

(用激光水平仪和立管,辅助找平)
8 B7 y3 q2 m% P6 ?/ q8 K+ l6 o9 R: S& y: L `9 l, u& s4 J1 A
3.4 为了不影响下一片砖的铺贴,要将砖的侧面搽干净(无水泥沙),将砖边缘下面的水泥砂浆压紧,不留边缘空鼓。) d1 o3 J# L8 [! `: k4 B" B
9 b, {. J8 X" z" n8 E2 S; N9 s4 q$ l* h( `
4. 铺贴第一行砖

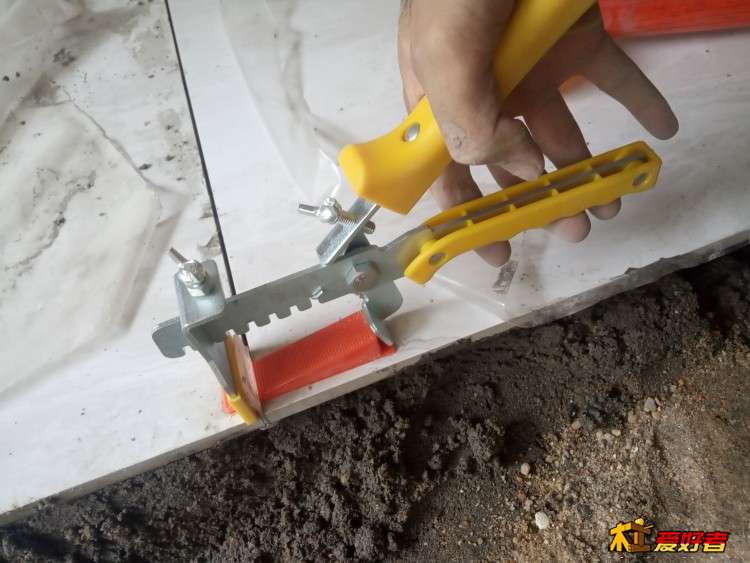

0 D7 i; d4 D7 Z' @9 |% z7 w+ T" q第一片砖铺贴好后,用同样的方法贴第二片,不同的是,第二片在放砖时要先放找平器(不过不能马上拉紧,不然敲砖时会造成第一片震动错位)。第二片找平后,用定位器辅助留缝(我的地砖留缝2mm),再用找平器拉紧,使得两片砖处于同一平面,并且不会因水泥的收缩而错位。当然你不用找平器也行。! l* P( `, J" m- A) t

% A9 O" P% k' F9 b! y5 S) ?6 Q(先卡入找平器)7 L! w0 _+ [; d* F8 s+ Y
3 ^& \8 E# G: D* O# w% n. j
, d, N! _* z& s$ v2 R+ h
(上紧,使得两砖处于同一平面)3 b% Z' B# d' U% M& @
" d8 d; Y# Q% h# [, x: Y
9 `, Q: o/ e7 e2 F7 t9 x9 `

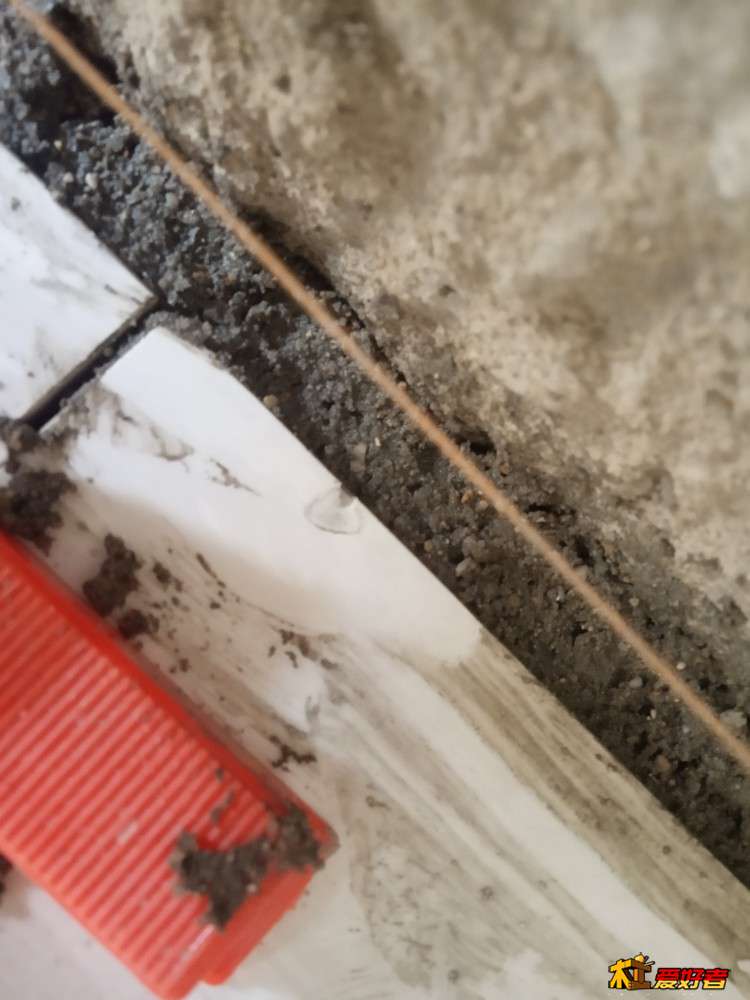

(此处的砖面磕到地面损伤了,于是调整到边上,被墙砖盖住就看不到了)
2 \( ?7 }6 N* m$ d1 ] ~' Z* g9 @5 m' s( l+ l+ C" ^
4 m9 ~ F3 f6 h! j/ u. @- t( X
5. 很多人也会忘了这一步,就是要定期洒水,让地面尽量慢地干,但在铺好的一两天要注意不能淋太多的水。如此养护一周以上。
}8 ?" l8 f- Q/ J6 M( K( q- b/ {1 R8 i0 i5 D* B6 S; S
6 Q* W" v6 L$ W7 d4 I* @4 ]本次总结
& _: ?5 ~. w+ \* p多思考再动手总是好的,测量也要精细,精细决定了成果的细节!今天光测量和熟悉操作已经用了半天,一天下来才铺了4片,午饭都没吃累死我了。但之后肯定会顺利很多,因为操作都熟练了。. m; u/ K9 ^0 m: H7 E4 ?
' {' b% }) h x5 H" I2 J& |3 r* K$ `0 l& ?+ f& u$ d
铺砖,无非难在测量和避免空鼓,测量要根据实际情况心里模拟几次。而标准化的操作,砖背填厚点肥点,敲得均匀点,就可以避免空鼓了。" z& Y: ]7 y) G! `6 Z1 p, y' ]
