本帖最后由 失地农民 于 2009-2-16 18:26 编辑 ! }8 m7 ], R R% R! p
7 J; l1 J5 S \现在公布我看的一本书(杂志),是纸介质不能给大家传,为了弥补我会传上关于电路,水路,砌筑方面的E书。看了此杂志,泥工方面基本不求人,如有人对泥工方面有请求的,我给你翻书去。
& p! y5 W" s7 I4 G9 M* Y
5 p1 K8 e5 V3 A$ }今天又抽点时间把前面的线管槽给封了- D: k9 \% b' l( {& X
' ~, x% `7 L, ?; _- d别说我啰嗦,希望对别人有帮助有作用是我开心的事。! N& a: d7 t& D1 y8 n/ ?1 E+ c; W: b

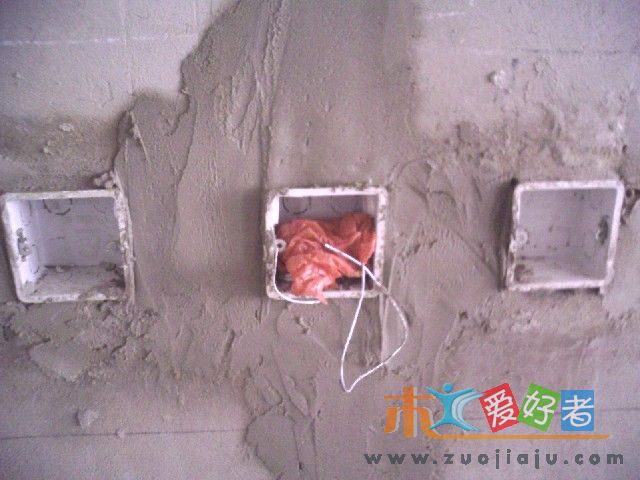

封槽看起来很简单但还是有讲究的,对以后的会不会空鼓、裂缝有很大的作用(这样线槽以后会被瓷砖覆盖,对要涂料的槽是很有讲究的)
/ a; f- Y b% e1 |2 F1.封槽前槽不能是干的,这是泥工常识,要求是二天前喷水打湿,一天二次。如果你家搞的是干槽就封,不是师傅不懂而是蒙你的。
0 Y9 P/ I+ r( E7 v2.砂浆强度不能高,要求是低于或等于槽的强度,砂浆强度越高收缩越大越容易裂。我还是用砌筑用的水泥混合砂浆,混入的石灰膏与二氧化碳化合中产生的水正是水泥水化需要的,而且混合砂浆胶粘性能比纯水泥砂浆要高。' Q4 T7 t8 f; ?& S1 T- v" R! P. p
3.槽深与槽宽要各加一厘米左右,也就是说宽度是线管加二,深加一,泥工中的一厘米非常重要。我这几条槽以后会被瓷砖盖着,没打入深加一,以后搞涂料的地方我就会这样做。+ o3 j; ]. _9 C
4.抹灰时最好不要一次抹够,要二天二次进行。空洞太大填入建筑垃圾。不是搞豆腐渣工程,灰太多会掉下来或会裂。
# w, ]+ E3 X) O5.抹好灰后不能不管,一、二天后每天二次喷湿,持续一星期。
! `( E8 E$ x. Z, Z8 A 虽是小细节,不是小题大作,装修中的很多东西就是细节没做到,以后经常修。

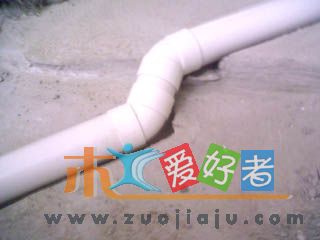

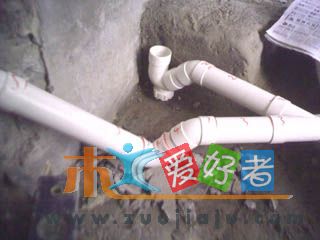

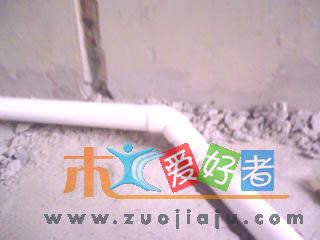

. ?" s5 X8 D U8 c$ ]9 H 人搞破坏速度很高,建设就慢了,今天干的不多,主要也就这些,时间有限啊。现正经我的286大脑运算水路合理走向,还别说边干边想想,有时候会发现越来越合理了。 |
|
